从3月6日开工到3月31日铺砖结束,装修进度过半,用时25天。下面我来分享一下我的装修经验。
一、实际花费

从开工到铺完砖共计花费7.3913万元,主要花在半包公司费用已支付70%和购买瓷砖上,剩下还没掏的钱(大约又一个7w)主要有:半包公司尾款、定制柜、室内门、集成吊顶、卫浴、灯具、窗帘、家具、家电等。费用如下图(仅供参考):
以下是消费明细,看完感觉自己完全是在花大钱、省小钱!!、装修顺序
二、装修顺序
- 确定承包方式和装修预算
首先思考自己找工人装修还是找装修公司,是清包、半包还是全包。根据自己的实际情况进行选择即可。
我由于工作日都要上班,单位离房子又特别远,没有时间经常去盯着装修,为了省心找了装修公司。为了自己把关装修材料使以后住的安心,选择了半包装修公司。半包项目包含设计、水电工、瓦工、木工、油工,主材由业主提供,包括瓷砖地板、柜子、门、卫浴、灯具等。
2.确定装修风格和装修方案
装修风格很多,像现代简约、中式、日式、欧式、极简、轻奢等。我家最初选择了原木风(日式),后改为现代简约。
确定好装修风格后,对房子原始结构进行量尺、考虑户型的平面布置、计划需拆除的墙体和新建墙体、预排地砖铺设图、测量顶面尺寸、考虑顶面布置、开关设置、灯具定位、强弱电位、以及上下水如何改造。一定要全都想好了再动工![敲打][敲打][敲打]
3.开工前准备
验房,检查房子门窗是否稳固、完好,检查地面、墙面是否有开裂、空鼓。有问题及时向开发商和物业反映。

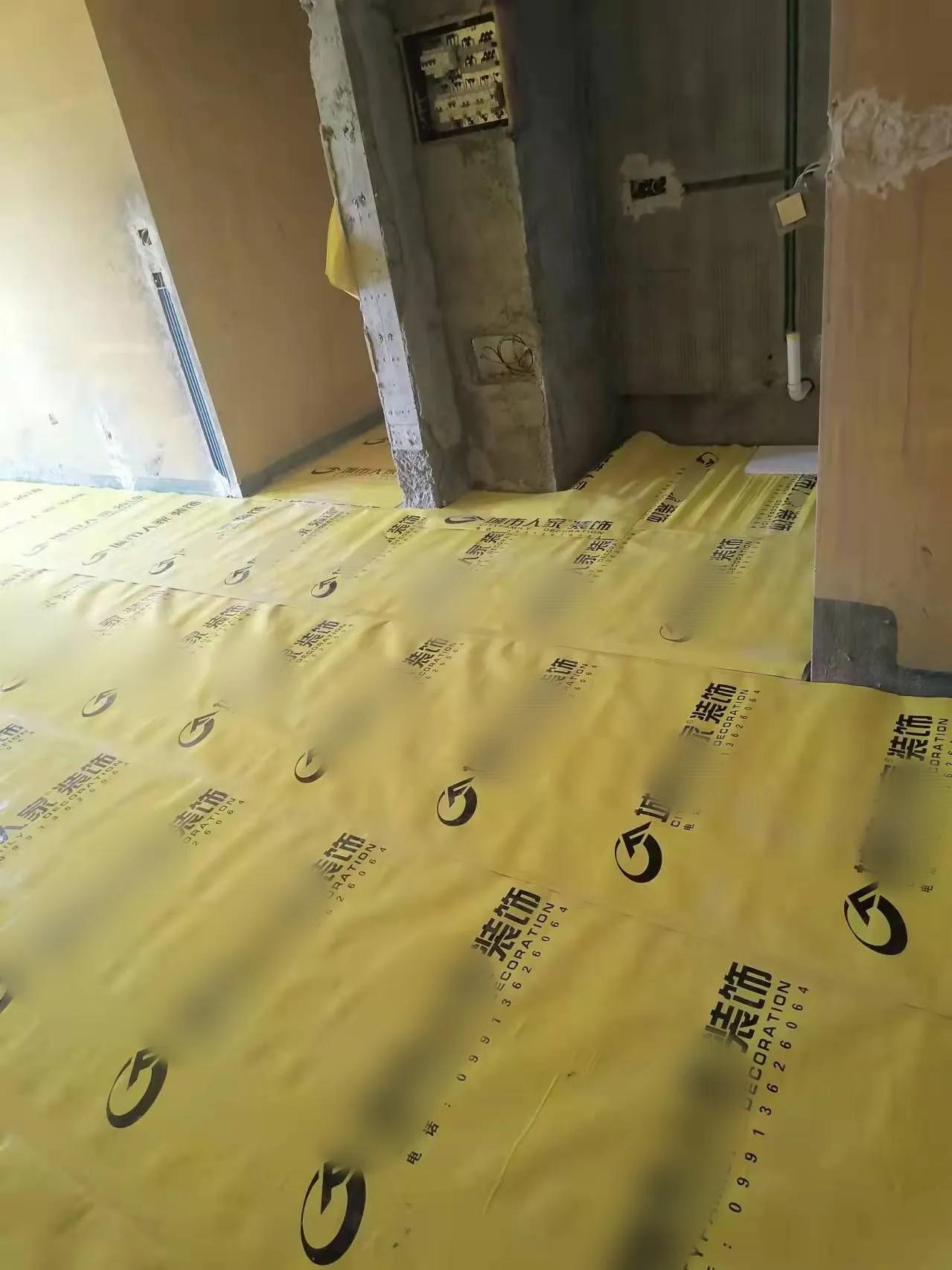

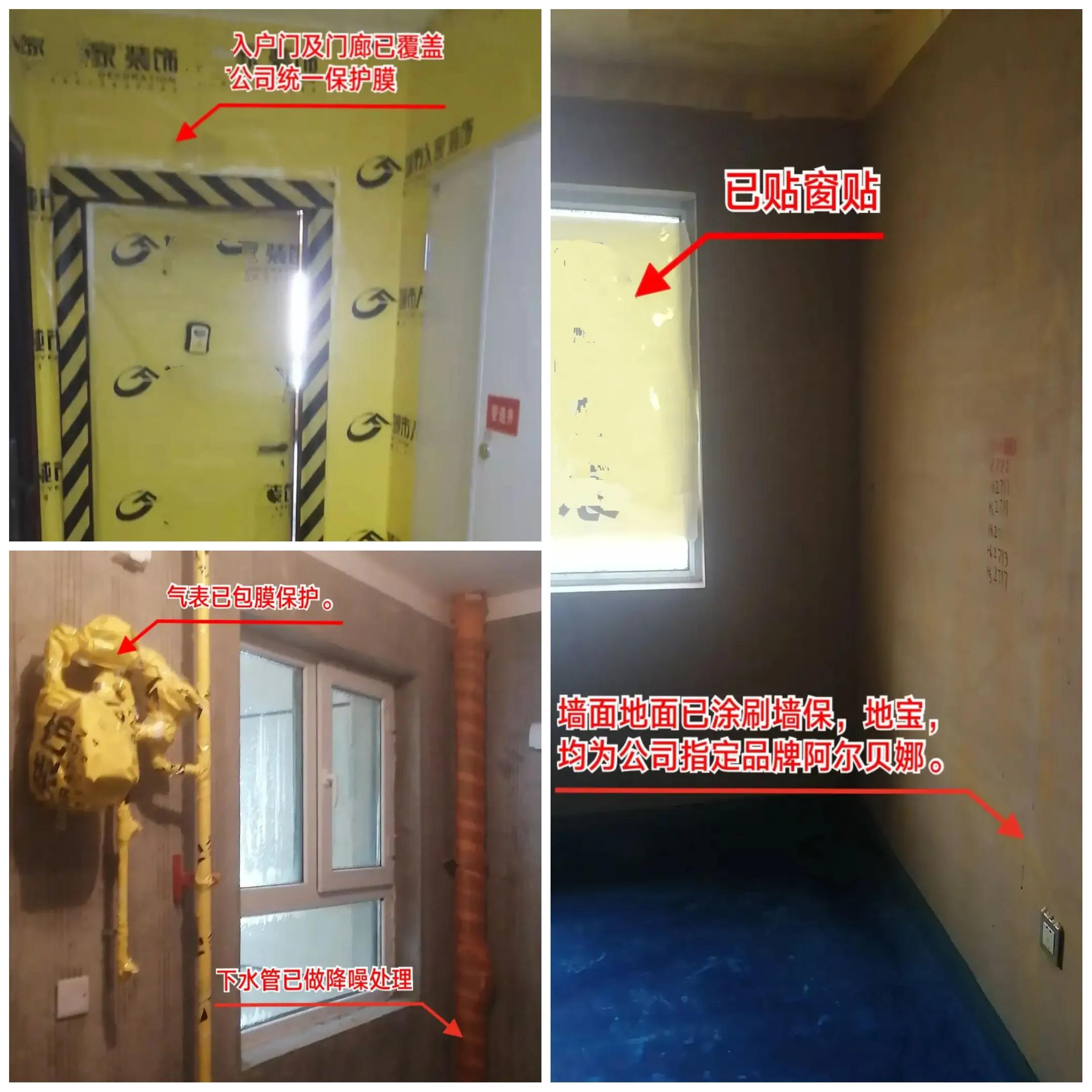

然后包隔音棉、成品保护、铲除顶面腻子、刷墙保地固。
- 提前购置:水电材料、前置过滤器,改水电过程用。
- 提前确定:全屋定制商家。
4.水电交底、全屋定制初次量尺、办理装修手续
业主、装修设计师、水电工、定制柜设计师,共同量尺并确定水电改造的具体方案和位置、共同确定定制柜方案与具体位置。
然后业主带上装修负责人去小区物业办理装修手续、交装修押金。
需要自行更换门窗的业主,在此阶段更换安装。
5.砸墙
如果户型有改造的,水电交底后先拆除墙体。
6.水电改造(工期4-5天)
电路使用2.5平方的,厨房用4平方的。
- 提前购置瓷砖、地漏,铺砖时使用
7.防水施工(施工1天,闭水试验2天)
防水涂层刷到离地30cm高,淋浴区刷到180cm高。闭水实验做48小时。
8.新建墙体(工期1天)

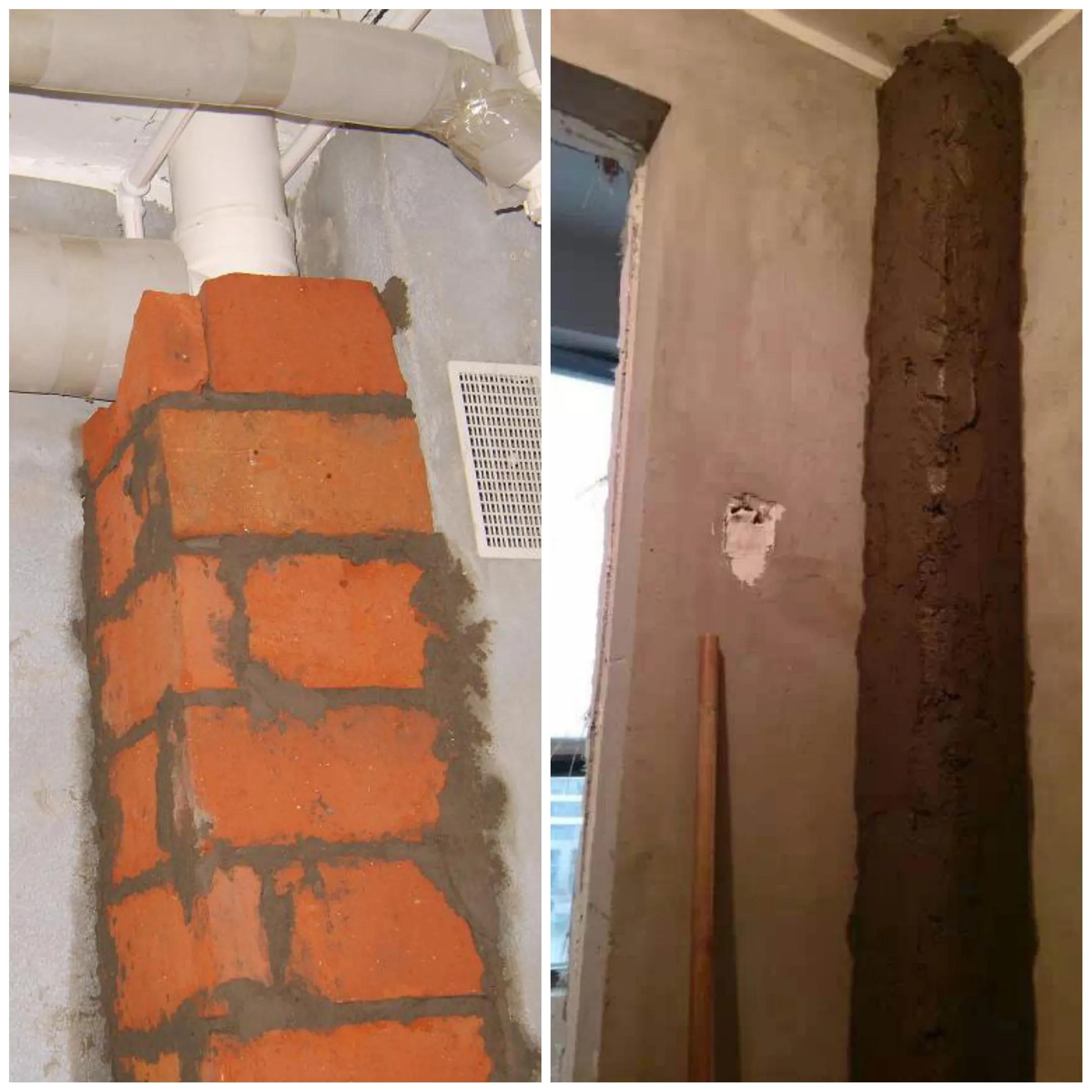

用红砖包立管下水。如果需户型改造,在这时新建墙体。
9.铺设瓷砖,含墙砖、地砖。(工期一周)
- 提前确定:室内门商家
10.全屋定制柜上门复尺(第二次量尺),室内门、垭口、窗套、踢脚线、集成吊顶初次上门量尺。量尺后确定方案、样式、下单生产。
11.做美缝(第1天清缝、填缝,第2天铲除余料)
等待瓷砖下的水份晾干后做美缝。一般南方地区铺完瓷砖10-20天后(所以南方地区部分业主选择装修全部完工后、家具进场前再做美缝),北方地区天气干燥则可以铺砖结束3-4天后做美缝。我家铺完砖天气已经转暖了,此时地暖也开着,水份蒸发得快,所以铺砖结束3天后就做美缝了。
美缝做完后,进行地面保护,防止后续工程伤害地砖。
12.我家就做到美缝这一步了,后续工程还有吊顶和窗帘盒(选择木工现场打柜子的,则与吊顶一起施工)、安装定制柜和橱柜(选择铺木地板的,则在柜子装好后施工)、墙面处理与布置、安装室内门、集成吊顶、灯具、卫浴、窗帘、家电、家具、卫生清洁等。
三、所用工期
- 成品保护 1天
- 砸墙 1天
- 水电改造 4-5天
- 防水 1-3天
- 建墙 1天
- 铺砖 5-7天
- 美缝 2天
- 全屋定制 20-60天(从铺砖后计算)
- 室内门 20-30天(从铺砖后计算)
#乌鲁木齐装修记录##奇妙知识季##乌鲁木齐头条#
